Quedlinburg

BESTEHENDER ENERGIESTANDORT · KI-UMBAU · KLOPSTOCKWEG 10A, QUEDLINBURG

1 MW bestehender Standortanschluss, 2 MVA vor Ort, 2,33 MWh gespeichert. Die Energie ist schon da.

Standort besichtigen

Was läuft, was ausgelegt wird, was offen ist.

Zwölf Zeilen, drei Zustände, ein Datum. Nichts wird hier summiert.

  • abgeschlossen

    Gebäude

    In Nutzung

  • abgeschlossen

    Netzanschluss

    1 MW, gemessen

  • abgeschlossen

    Transformator

    2 MVA vor Ort

  • abgeschlossen

    Speicher

    2,33 MWh installiert

  • abgeschlossen

    Photovoltaik

    450 kW an der Fassade

  • abgeschlossen

    Antennenstandort

    Zwei Netzbetreiber, unter Vertrag

  • in Arbeit

    Niederspannungsverteilung

    Im Einbau

  • in Arbeit

    KI-Einspeisung

    1,5 MW, Auslegungsgrundlage

  • in Arbeit

    Kühlung

    In-Row-Luft, Auslegungsgrundlage

  • geplant

    Glasfaser

    Vertragsstatus in Prüfung

  • geplant

    Genehmigung

    Nicht begonnen

  • geplant

    Kunde

    Offen

Stand: 08/2026

Vier Ebenen, vier getrennte Status.

  • abgeschlossenBestandGebäude, Netz, Speicher, PV — Bestand
  • abgeschlossenEnergiesystemErzeugung, Speicher, Antennen
  • in ArbeitBlackKub · AI-RechenleistungKlasse 1–3 MW, in Entwicklung
  • geplantAI FactoryExperience Center, Schulung, Community

Stand: 08/2026

Bestand4.431 m²EXISTING
STATUS
EXISTING
EFFECTIVE
08/2026
SOURCE
Project data sheet
VERIFIED
06.08.2026
Geschosse7MEASURED
STATUS
MEASURED
EFFECTIVE
06/2017
SOURCE
Structural drawing
VERIFIED
04.08.2026
Höhe28,40 mMEASURED
STATUS
MEASURED
EFFECTIVE
06/2017
SOURCE
Structural drawing
VERIFIED
04.08.2026
Lichte Höhe, Erdgeschoss4,41 mMEASURED
STATUS
MEASURED
EFFECTIVE
06/2017
SOURCE
Structural drawing
VERIFIED
04.08.2026
Lichte Höhe, Obergeschosse2,60–2,67 mMEASURED
STATUS
MEASURED
EFFECTIVE
06/2017
SOURCE
Structural drawing
VERIFIED
04.08.2026
Nutzlast600 kg/m²SIGNED REPORT
STATUS
SIGNED REPORT
EFFECTIVE
01/2023
SOURCE
Structural drawing
VERIFIED
31.07.2026
Rack-Hülle, Standard-Stellplätze184CALCULATED
STATUS
CALCULATED
EFFECTIVE
08/2026
SOURCE
Technical concept
VERIFIED
15.08.2026
Bestehender Standortanschluss1 MWEXISTING
STATUS
EXISTING
EFFECTIVE
08/2026
SOURCE
Project data sheet
VERIFIED
06.08.2026
Dedizierter KI-Anschluss, Auslegungsgrundlage1,5 MWDESIGN BASIS
STATUS
DESIGN BASIS
EFFECTIVE
08/2026
SOURCE
Letter of intent, 08/2026
VERIFIED
15.08.2026
Ausbaufall, avisiert3 MWSUBMITTED
STATUS
SUBMITTED
EFFECTIVE
08/2026
SOURCE
Project data sheet
VERIFIED
09.08.2026
Trafo2 MVAEXISTING
STATUS
EXISTING
EFFECTIVE
08/2026
SOURCE
Site survey
VERIFIED
06.08.2026
Batteriespeicher2,33 MWhEXISTING
STATUS
EXISTING
EFFECTIVE
08/2026
SOURCE
Technical concept
VERIFIED
06.08.2026
Speicherleistung1,05 MWEXISTING
STATUS
EXISTING
EFFECTIVE
08/2026
SOURCE
Project data sheet
VERIFIED
09.08.2026
Photovoltaik450 kWEXISTING
STATUS
EXISTING
EFFECTIVE
08/2026
SOURCE
Technical concept
VERIFIED
06.08.2026
AntennenVodafone · TelefónicaEXISTING
STATUS
EXISTING
EFFECTIVE
08/2026
SOURCE
Project data sheet
VERIFIED
06.08.2026
Aufzug1.000 kp ≈ 1 t · 12 PersonenMEASURED
STATUS
MEASURED
EFFECTIVE
08/2026
SOURCE
Site survey
VERIFIED
07.08.2026
Flurstück9.497 m²OFFICIAL DATA
STATUS
OFFICIAL DATA
EFFECTIVE
07/2026
SOURCE
Cadastral data
VERIFIED
29.07.2026
AdresseKlopstockweg 10a · QuedlinburgEXISTING
STATUS
EXISTING
EFFECTIVE
08/2026
SOURCE
Cadastral data
VERIFIED
29.07.2026
Sanierung abgeschlossen09/2026TARGET
STATUS
TARGET
EFFECTIVE
08/2026
SOURCE
Project data sheet
VERIFIED
09.08.2026
Der Kubus von der Straßenecke: das ganze photovoltaikverkleidete Gebäude, Bauzaun an seinem Fuß, davor ein geparktes Auto
BESTAND · 06/2026 · das ganze Gebäude, von der Ecke

Zwei Unternehmen, zwei Rollen.

Black Vault entwickelt die geplante KI- und Rechenebene in Zusammenarbeit mit der bestehenden I-Kubus-Energieinfrastruktur.

Lars Gottschligg und Denys Tsvaig mit BLACK VAULT GERMANY Helmen und 12-Elements-Westen auf dem Dach des Kubus, dahinter das Photovoltaikfeld bis zur Attika
BESTAND · Lars Gottschligg, I-Kubus GmbH, und Denys Tsvaig auf dem Dach des Kubus
  • abgeschlossen

    I-Kubus GmbH

    Das bestehende Gebäude und seine Energieinfrastruktur

  • in Arbeit

    Black Vault

    Die geplante KI- und Rechenebene und der kommerzielle Weg dorthin

Wem dieses Gebäude gehört.

Der Turm war gekauft und umgebaut, lange bevor hier jemand über Rechenleistung sprach. Das gehört auf seiner Seite als Erstes gesagt.

Porträt von Lars Gottschligg, Geschäftsführer der I-Kubus GmbH
Lars Gottschligg

Lars Gottschligg

Hauptpartner von Black Vault in Deutschland

Geschäftsführer, I-Kubus GmbH

Hat den Turm vor über zehn Jahren gekauft und zum I-Kubus gemacht: Netzanschluss, Speicher, Photovoltaikfassade. Alles, was heute im Gebäude läuft, läuft wegen dieser Entscheidung.

From Lost Place into Future Place. Ressourcen erkennen und Möglichkeiten der Energiewende innovativ und sinnvoll nutzen. Für eine ökonomische und umweltfreundliche Zukunft neuer Energiestandorte – meine Leistungsbereitschaft und mein voller Einsatz!
BESTAND · 06/2026 · Anna Bon auf dem Dach des Kubus · mit Ton

Von der Gründerin

Anna, auf dem Dach.

Direktorin, 12 Elements Ltd

100 Mio.–1 Mrd. €
Infrastruktur- und Technologiemandate
  • Oxford-Programm, AI Governance & Public Policy
  • Davos, jedes Jahr seit 2023

Am Standort Quedlinburg.

Fünf Dinge, die es gibt. Fotografiert.

Ein Bild, eine Zahl aus dem Register.

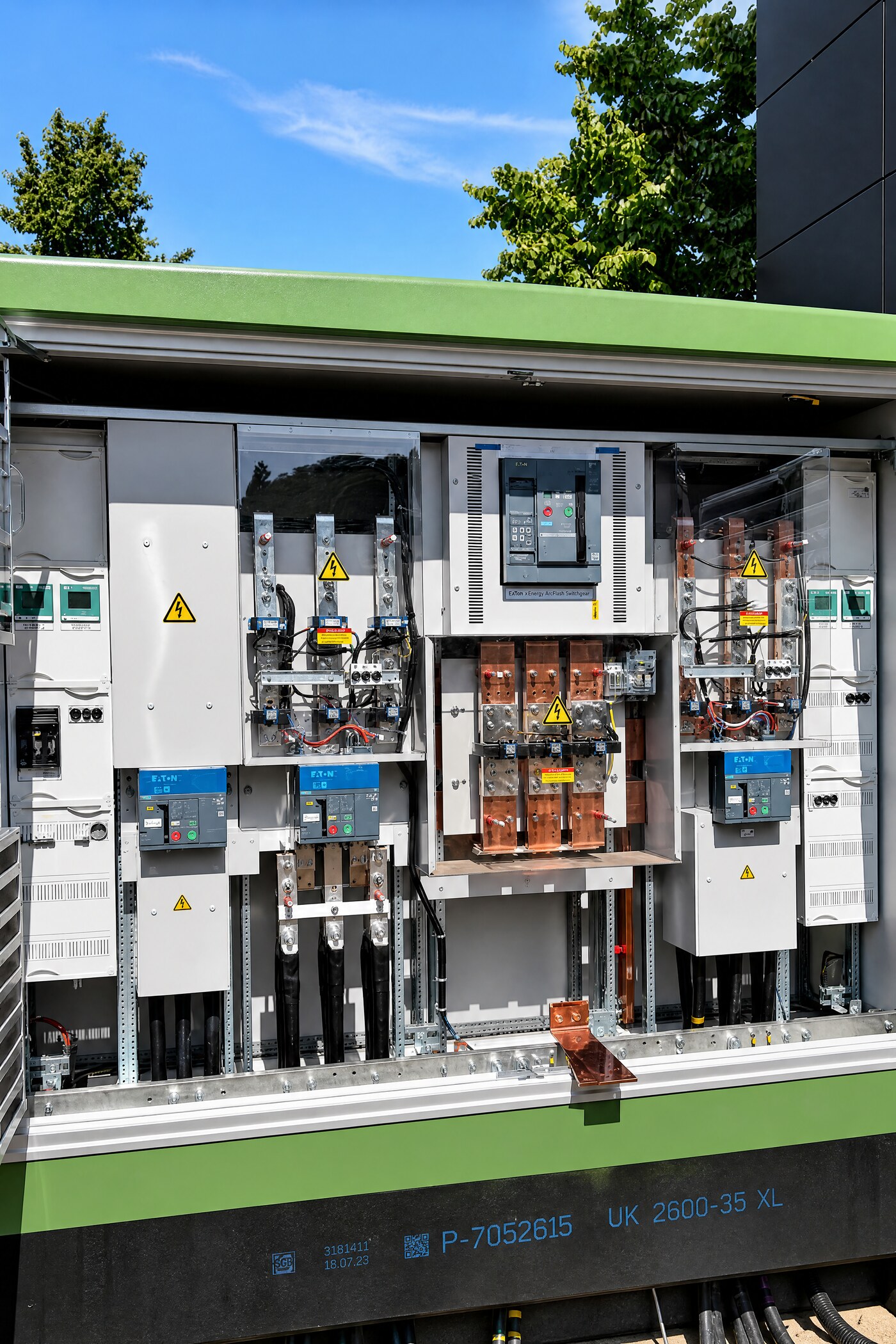

  1. Die Kompaktstation im Freien mit geöffneten Türen: Eaton-Schaltanlage, Leistungsschalter, Kupferschienen und die darunter aufgelegten Einspeisekabel
    BESTAND · 08/2026 · die Kompaktstation, Türen offen

    1 MW

    EXISTING
    STATUS
    EXISTING
    EFFECTIVE
    08/2026
    SOURCE
    Project data sheet
    VERIFIED
    06.08.2026

    Der Netzanschluss des Gebäudes: gemessen und in Betrieb.

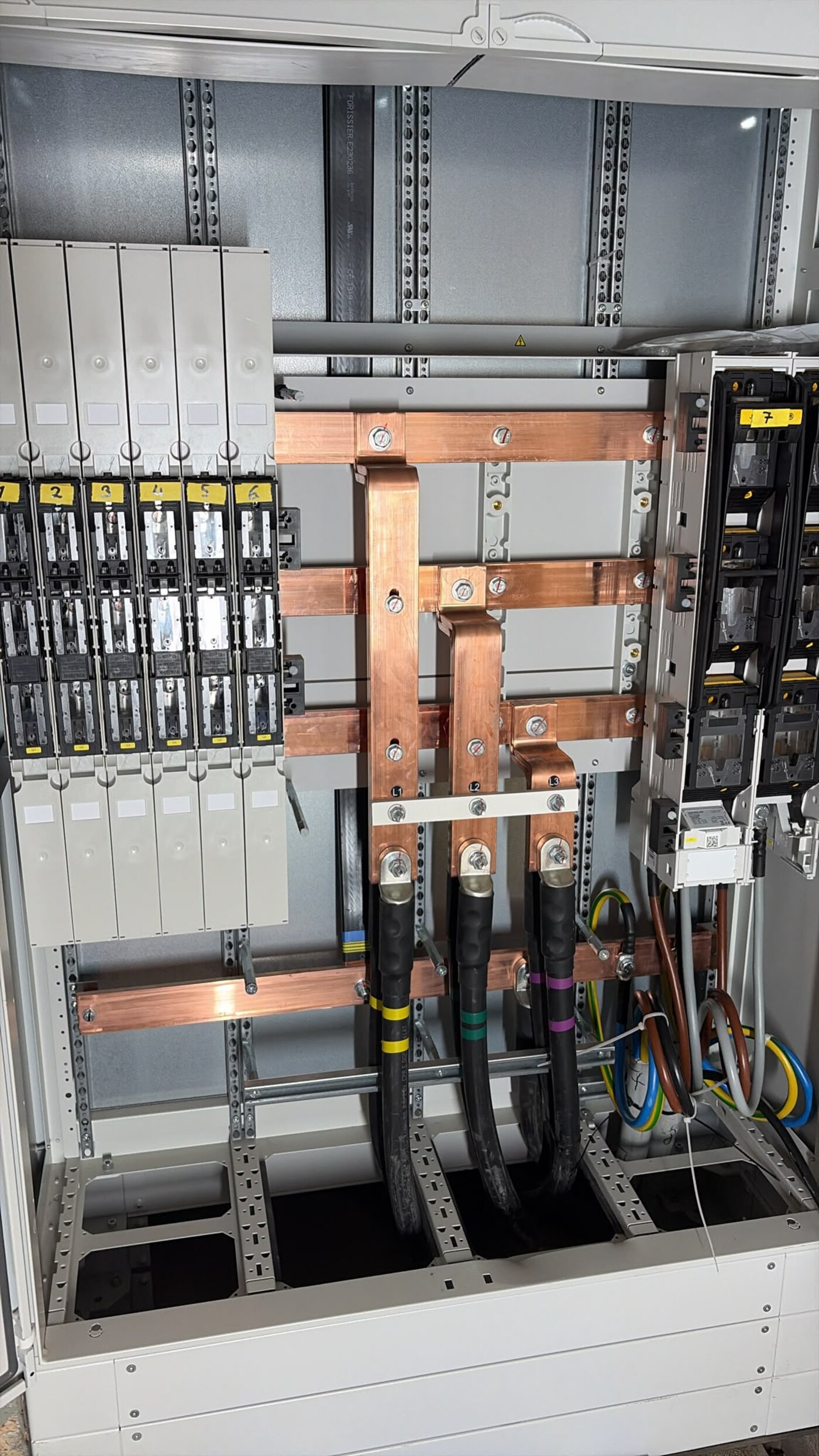

  2. Im Verteilerschrank: Kupferschienen mit L1, L2, L3 beschriftet, drei Einspeisekabel auf Schuhen aufgelegt, daneben nummerierte Sicherungslasttrennschalter
    BESTAND · 08/2026 · Schienen und Einspeisung, L1 L2 L3

    2 MVA

    EXISTING
    STATUS
    EXISTING
    EFFECTIVE
    08/2026
    SOURCE
    Site survey
    VERIFIED
    06.08.2026

    Der Transformator und die Niederspannungsverteilung dahinter.

  3. Photovoltaikmodule von innen im Fassadenzwischenraum, dazwischen die Aluminium-Unterkonstruktion und der rot-schwarze DC-Strang an der Wand
    BESTAND · die Fassade von innen, DC-Verkabelung auf der Unterkonstruktion

    450 kW

    EXISTING
    STATUS
    EXISTING
    EFFECTIVE
    08/2026
    SOURCE
    Technical concept
    VERIFIED
    06.08.2026

    Erzeugung auf der Haut des Gebäudes statt auf einer Fläche daneben.

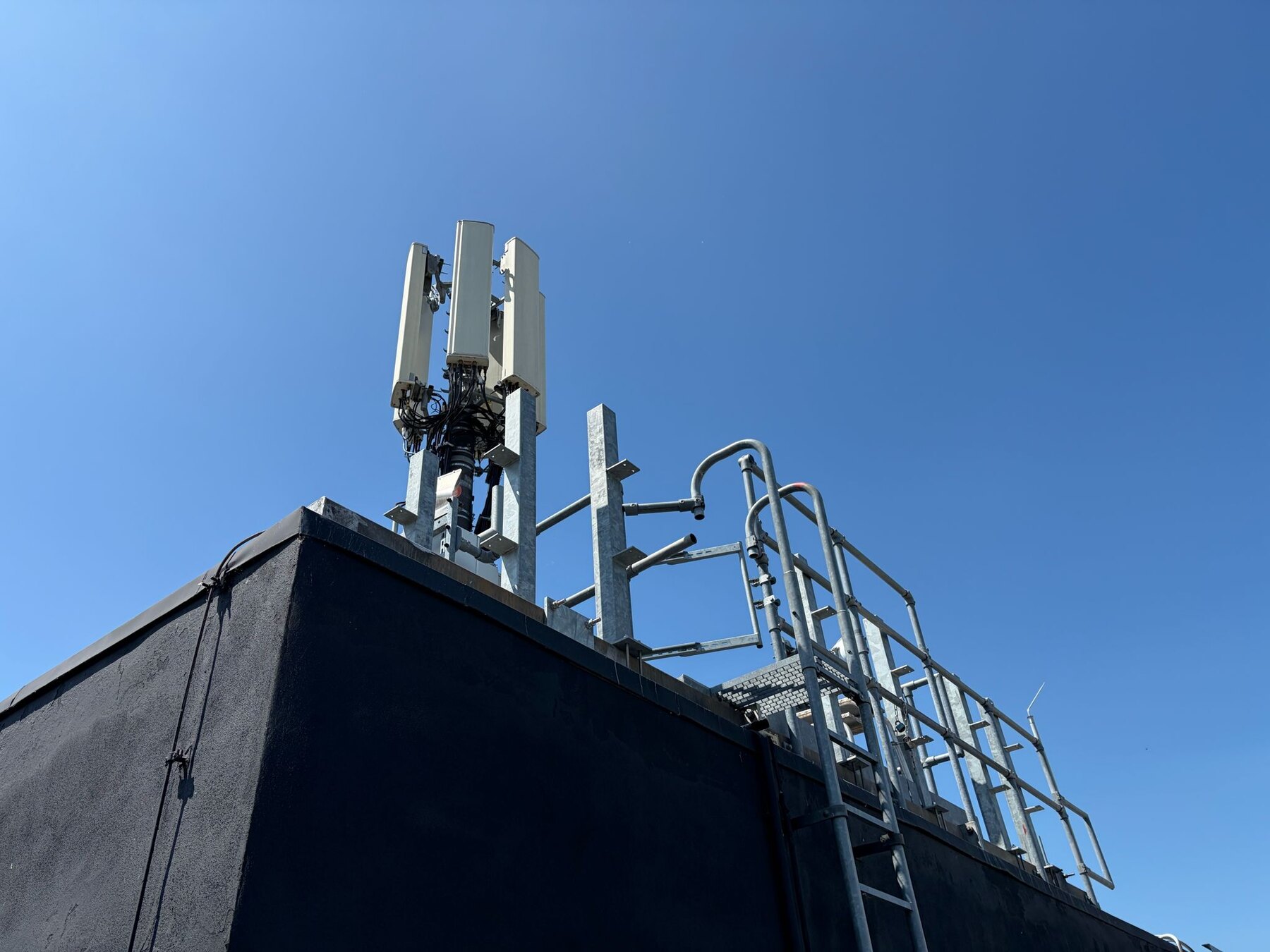

  4. Antennenpaneele auf einem Mast an der Dachkante vor klarem Himmel, daneben Leiter und Geländer
    BESTAND · die Antennen der Netzbetreiber an der Dachkante

    Vodafone · Telefónica

    EXISTING
    STATUS
    EXISTING
    EFFECTIVE
    08/2026
    SOURCE
    Project data sheet
    VERIFIED
    06.08.2026

    Zwei Netzbetreiber haben hier Technik, unter laufenden Verträgen.

  5. Ein leeres Geschoss über die ganze Gebäudelänge: Sichtbeton, Bandfenster auf einer Seite, Technik unter der DeckeBESTANDENTWURF
    BESTAND · ein Geschoss im Ist-Zustand, von Ende zu Ende

    4.431 m²

    EXISTING
    STATUS
    EXISTING
    EFFECTIVE
    08/2026
    SOURCE
    Project data sheet
    VERIFIED
    06.08.2026

    Sieben tragfähige, leere Geschosse: ein Ausbau, kein Neubau.

Konversion des Bestands.

Ein DDR-Verwaltungshochhaus in Plattenbauweise, dreißig Jahre leer, zweimal umgebaut: erst zum Energiegebäude, jetzt zum Energie- und Rechenknoten.

Der nackte Betonbau im Gerüst, vor der PhotovoltaikfassadeVorherHeute

BESTAND · das primäre Tragwerk wurde erhalten und weitergenutzt.

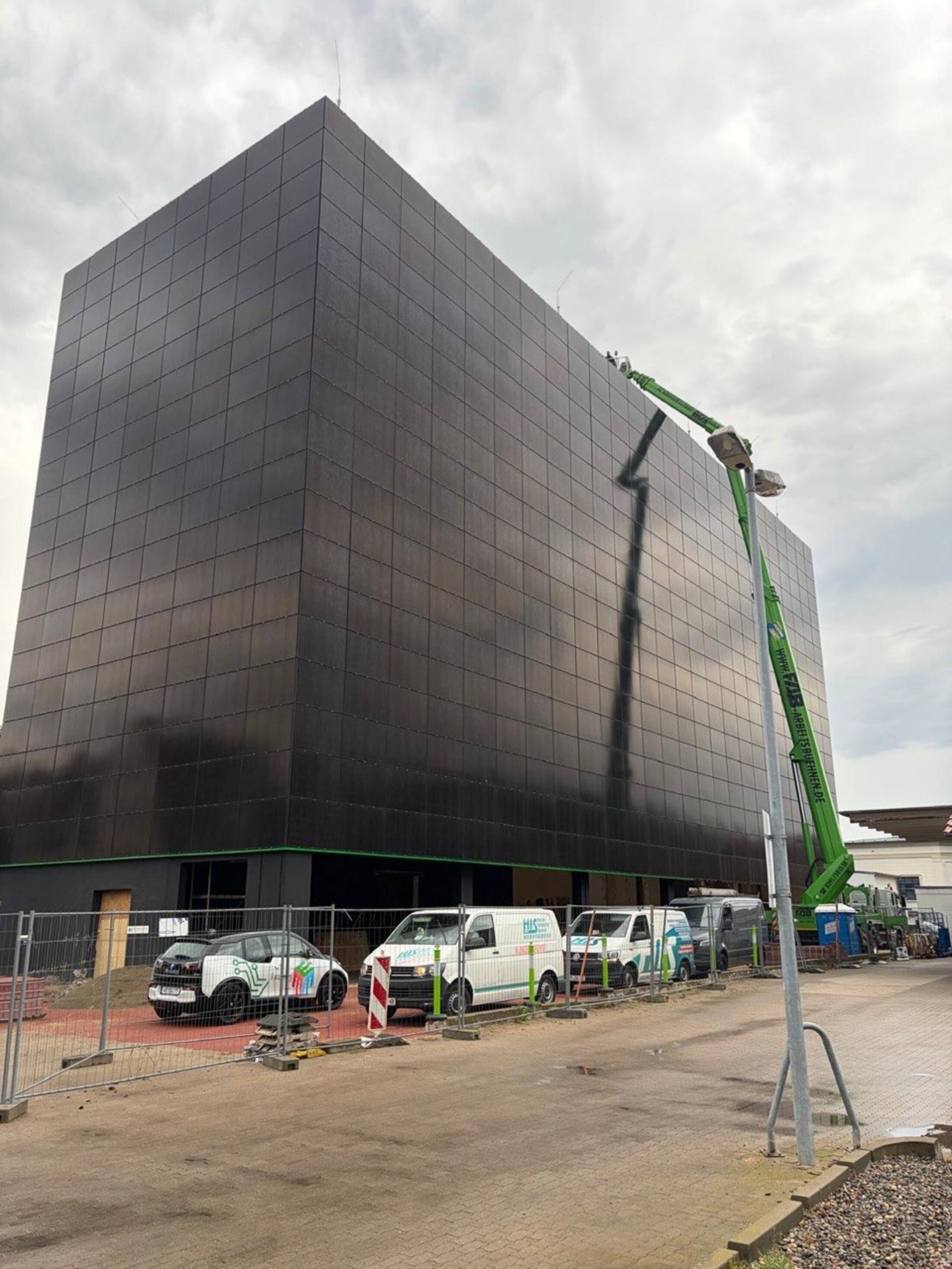

Arbeitsbühne an der Photovoltaikfassade
BESTAND · PV-Fassade, Montage

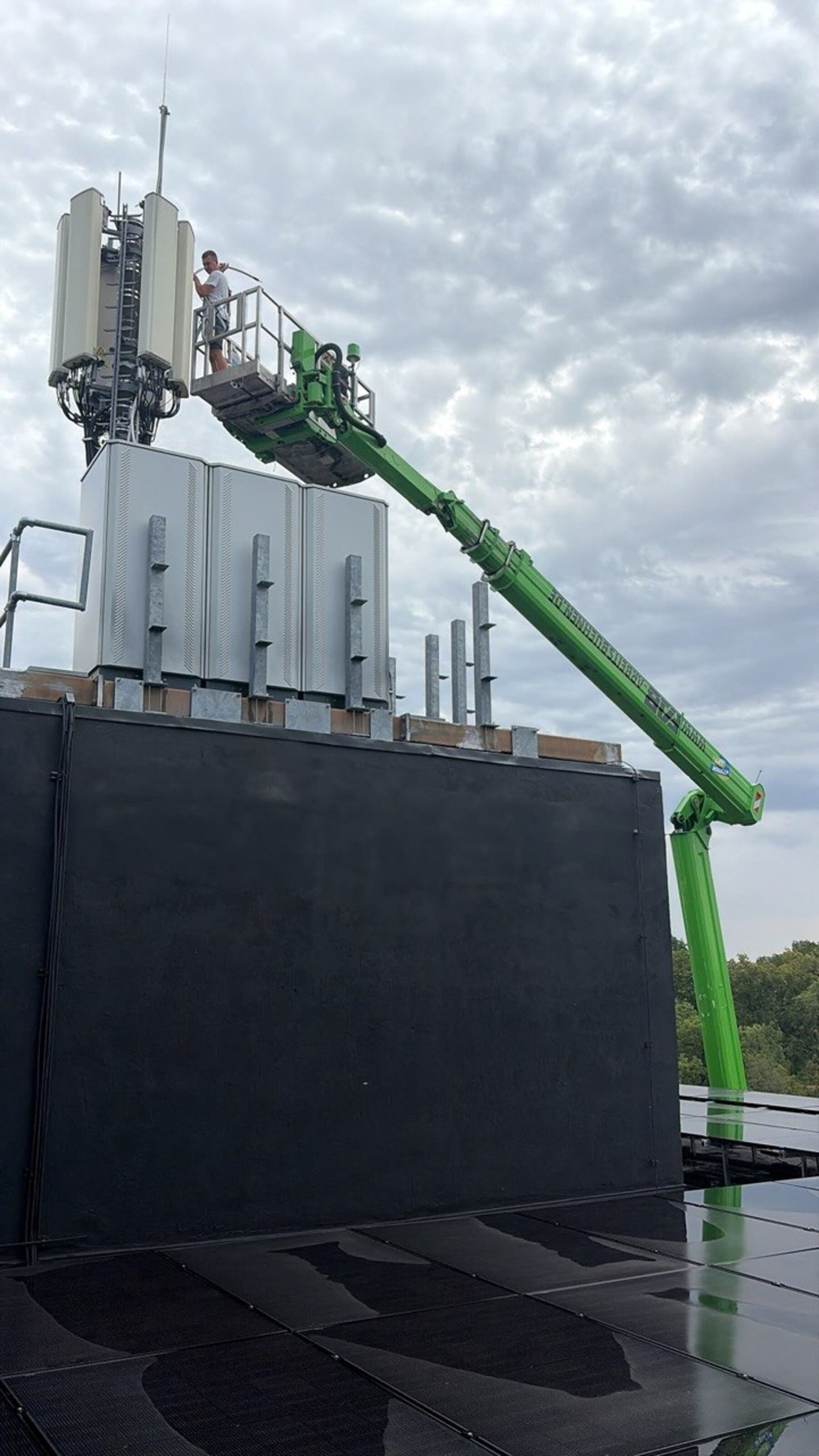

Antennenmasten und Dach-Photovoltaik
BESTAND · Antennen und Dach-PV

≈ 1983

VEB Mertik

VGB-System, Katalog B 8619 PKI: Fertigstützen, Riegel und Hohldielen—katalogisierte Teile, die den vierzig Jahre alten Bau nachrechenbar machen.

1990er

Leerstand

Seit Anfang der neunziger Jahre ungenutzt. Tragwerk intakt, Fassade intakt, nichts ausgebaut.

2023

E-Kubus

Das E-Kubus-Konzept: Fassaden-PV, Batteriespeicher im Erdgeschoss, Ladeinfrastruktur ebenerdig. Statik im Januar 2023 geprüft.

2025–2026

Energetischer Umbau

Energetischer Umbau und Revitalisierung. I-Kubus wird aus der SSC hydrovent AG ausgegliedert und am 17.04.2025 von der I-Kubus GmbH übernommen.

heute

Plattformknoten

Netz, Speicher, PV und Antennen laufen. Die Rechenebene ist für die Geschosse darüber geplant.

Der bestehende Energieasset.

Die Liste unten ist die im Gebäude bestehende Energieinfrastruktur, betrieben von der I-Kubus. Das Bild daneben zeigt dasselbe Gebäude im Bestand und im Entwurf.

Der Kubus in diesem Sommer: Photovoltaikfassade fertig, Erdgeschoss noch Rohbau hinter BauzaunBESTANDENTWURF

BESTAND 06/2026 ↔ ENTWURF · dieselbe Ecke

abgeschlossenPV-Erzeugung450 kW · Fassade und Dach, mit Datenstreaming
abgeschlossenSpeicher2,33 MWh · 10 Schränke à 233 kWh
abgeschlossenAntennenVodafone · Telefónica, auf dem Dach
in ArbeitSpothandelSpezifikation ausstehend
in ArbeitLadeinfrastrukturStatus ausstehend
geplantVirtuelles KraftwerkSpezifikation ausstehend

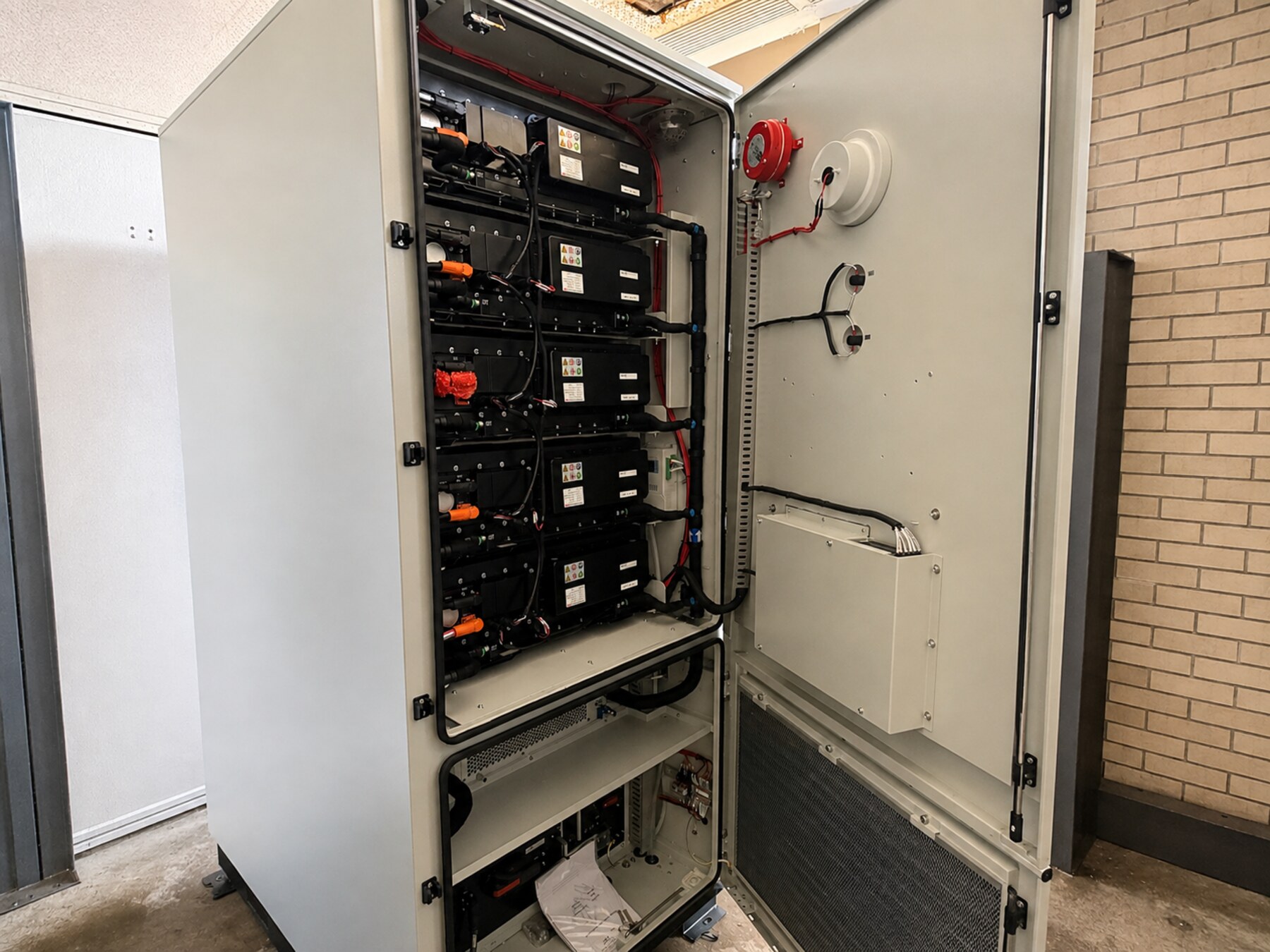

Ein Speicherschrank steht offen vor einer Ziegelwand: fünf Batteriemodule übereinander, die Leistungs- und Signalverkabelung am Türrahmen entlang geführt
BESTAND · 06/2026 · ein Speicherschrank, offen · Auflösung nachgeschärft

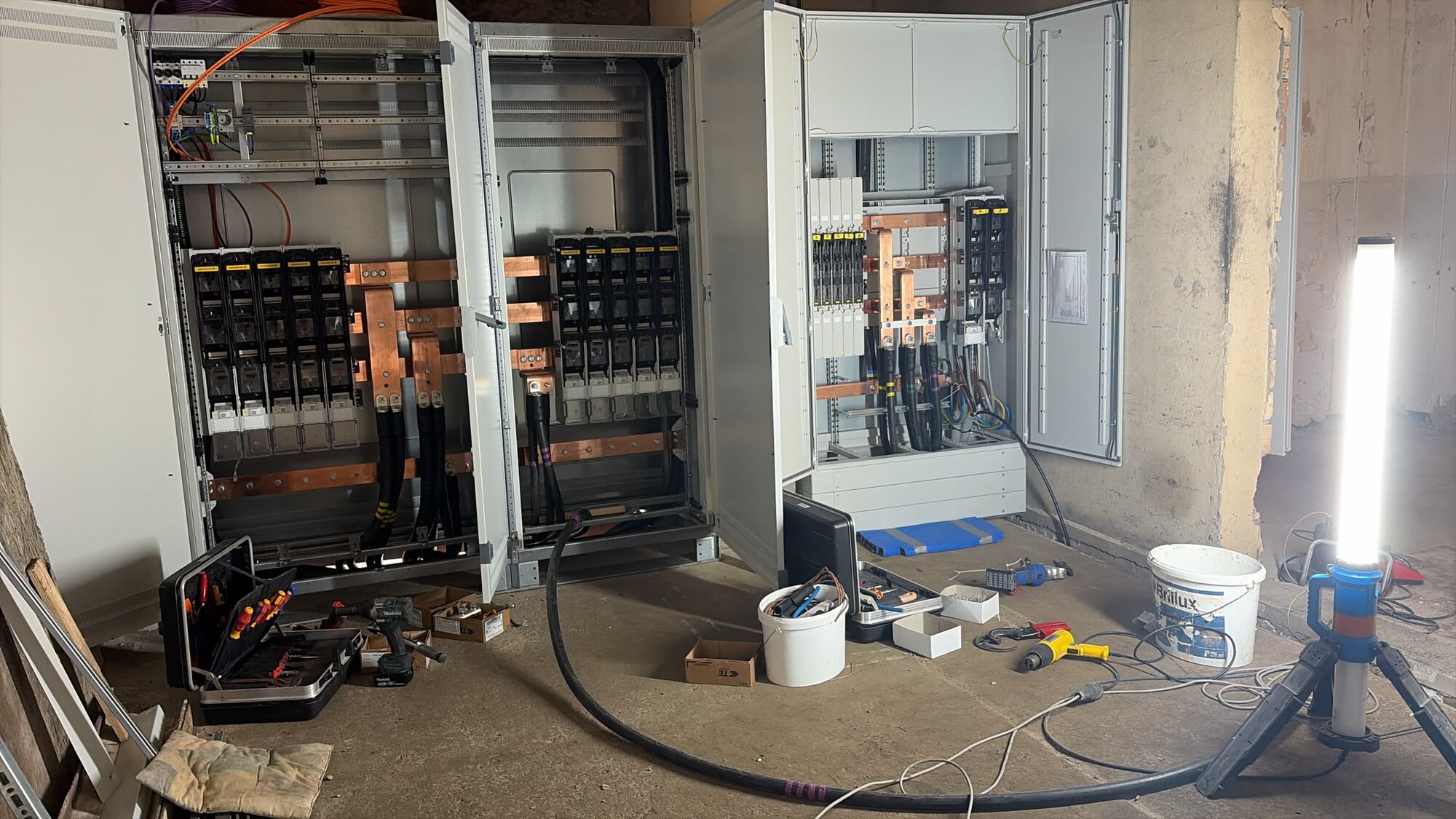

Zwei Niederspannungshauptverteilungen stehen offen im Rohbau, Schienen und Sicherungslasttrennschalter gesetzt, Kabel eingezogen, Werkzeug und Baustrahler am Boden
BESTAND · 08/2026 · die Niederspannungshauptverteilung im Einbau

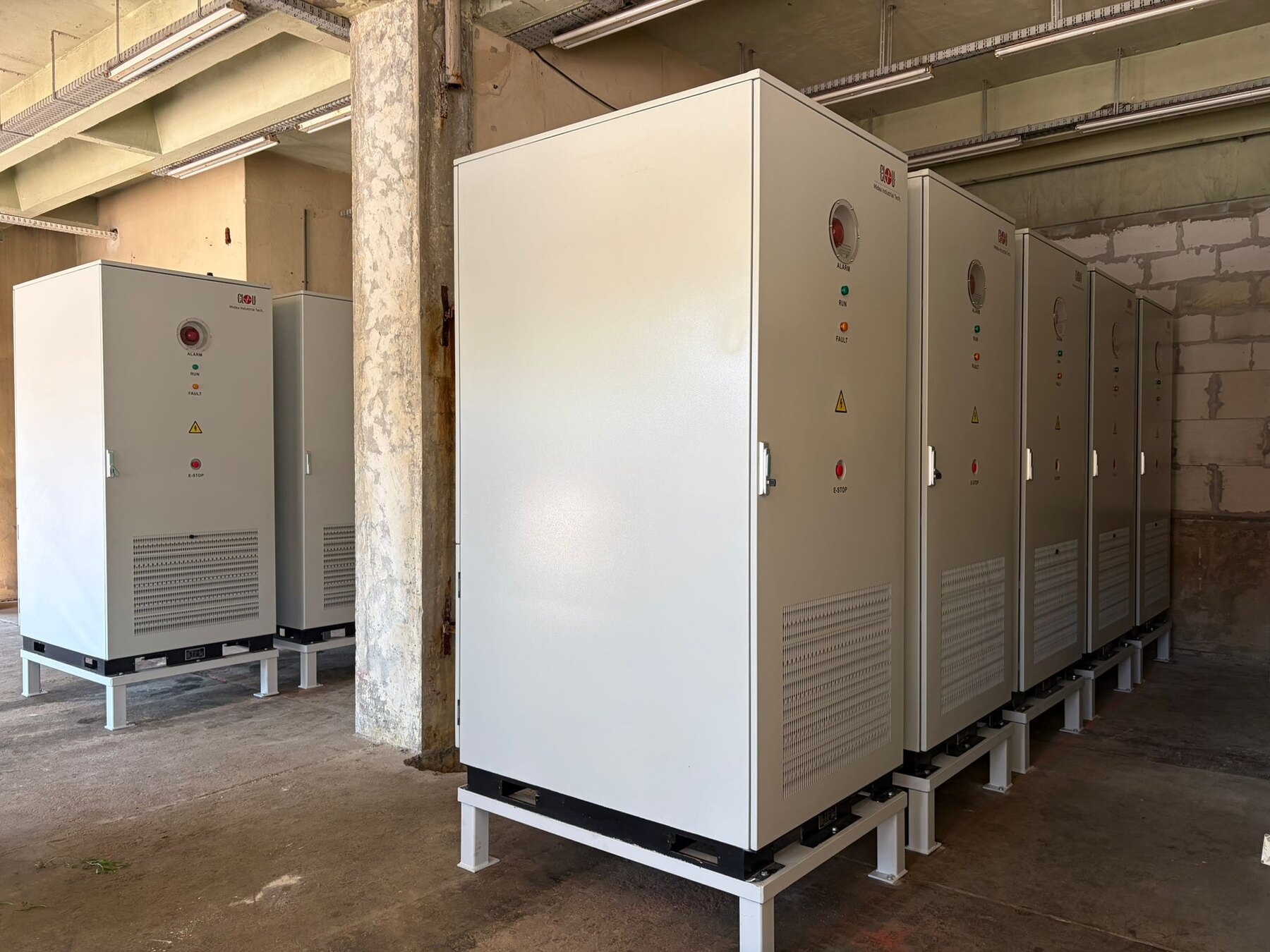

Eine Reihe weisser Umrichterschränke auf Stahlsockeln im Rohbau, Lüftungsgitter und Meldeleuchten an jeder Tür
BESTAND · 06/2026 · die Umrichterschränke, gesetzt und stehend
Sechs Wechselrichter an einer Innenwand, darunter der DC-Strang
BESTAND · sechs Wechselrichter, DC-Strang darunter

Das Speichergeschoss trägt die Maschinengeschosse.

Unten die Batterien, darüber die Maschine. Scrollen heisst hier steigen: der Schnitt bleibt stehen, das Geschoss wechselt.

EGEnergiespeicher · Besuch · MobilitätEntwurf · vor Prüfung
TREPPENRAUM · AUFZUG ANKUNFT NSHV A · Einspeisung≈ 23 m² Ausstellung≈ 74 m² Zugang≈ 23 m² Dock≈ 14 m² Empfang≈ 32 m² NSHV B · Einspeisung≈ 23 m² Stellplatz Bahn≈ 70 m² BESS · BlackKub≈ 69 m² BESS · Bestand≈ 35 m² Reserve≈ 35 m² Flur AUSSEN- AUFZUG Lage zu bestätigen 722 721 717 722 723 720 4403 480 241 479 1299 G F E D C B A 1 2 3 4 N 0 20 m
ENTWURF · BatterieraumENTWURF
ENTWURF · LöschanlageENTWURF
1. OGRechenzentrum · AusstellungsflurEntwurf · vor Prüfung
TREPPENRAUM · AUFZUG ANKUNFT NSHV · Verteilung≈ 35 m² MMR · Netzwerk≈ 62 m² Whitespace Nord≈ 92 m² USV · Batterie≈ 35 m² Whitespace Süd≈ 173 m² Flur AUSSEN- AUFZUG Lage zu bestätigen 722 721 717 722 723 720 4403 480 241 479 1299 G F E D C B A 1 2 3 4 N 0 20 m
ENTWURF · Rechnerraum · die KaltgasseENTWURF
ENTWURF · Flur—die Mittelspange, Ankunft am AufzugENTWURF
2. OGRechenzentrum · WhitespaceEntwurf · vor Prüfung
TREPPENRAUM · AUFZUG ANKUNFT NSHV 2. OG≈ 35 m² Technik · Lager≈ 62 m² Whitespace Nord≈ 92 m² Reserve · Carrier 2≈ 35 m² Whitespace Süd≈ 173 m² Flur AUSSEN- AUFZUG Lage zu bestätigen 722 721 717 722 723 720 4403 480 241 479 1299 G F E D C B A 1 2 3 4 N 0 20 m
ENTWURF · Rechnerraum · die KaltgasseENTWURF
ENTWURF · Technikzentrale (NSHV)ENTWURF
3. OGUSV · unterbrechungsfreie VersorgungEntwurf · vor Prüfung
TREPPENRAUM · AUFZUG ANKUNFT NSHV 3. OG≈ 35 m² USV · N+1≈ 62 m² Frei≈ 92 m² Frei≈ 97 m² Frei≈ 92 m² Flur AUSSEN- AUFZUG Lage zu bestätigen 722 721 717 722 723 720 4403 480 241 479 1299 G F E D C B A 1 2 3 4 N 0 20 m
ENTWURF · USV · BatterieENTWURF
ENTWURF · Technikzentrale (NSHV)ENTWURF
HofRückkühlung · KältezentraleEntwurf · vor Prüfung
DachPV-Anlage · Mobilfunk · unverändertBestand

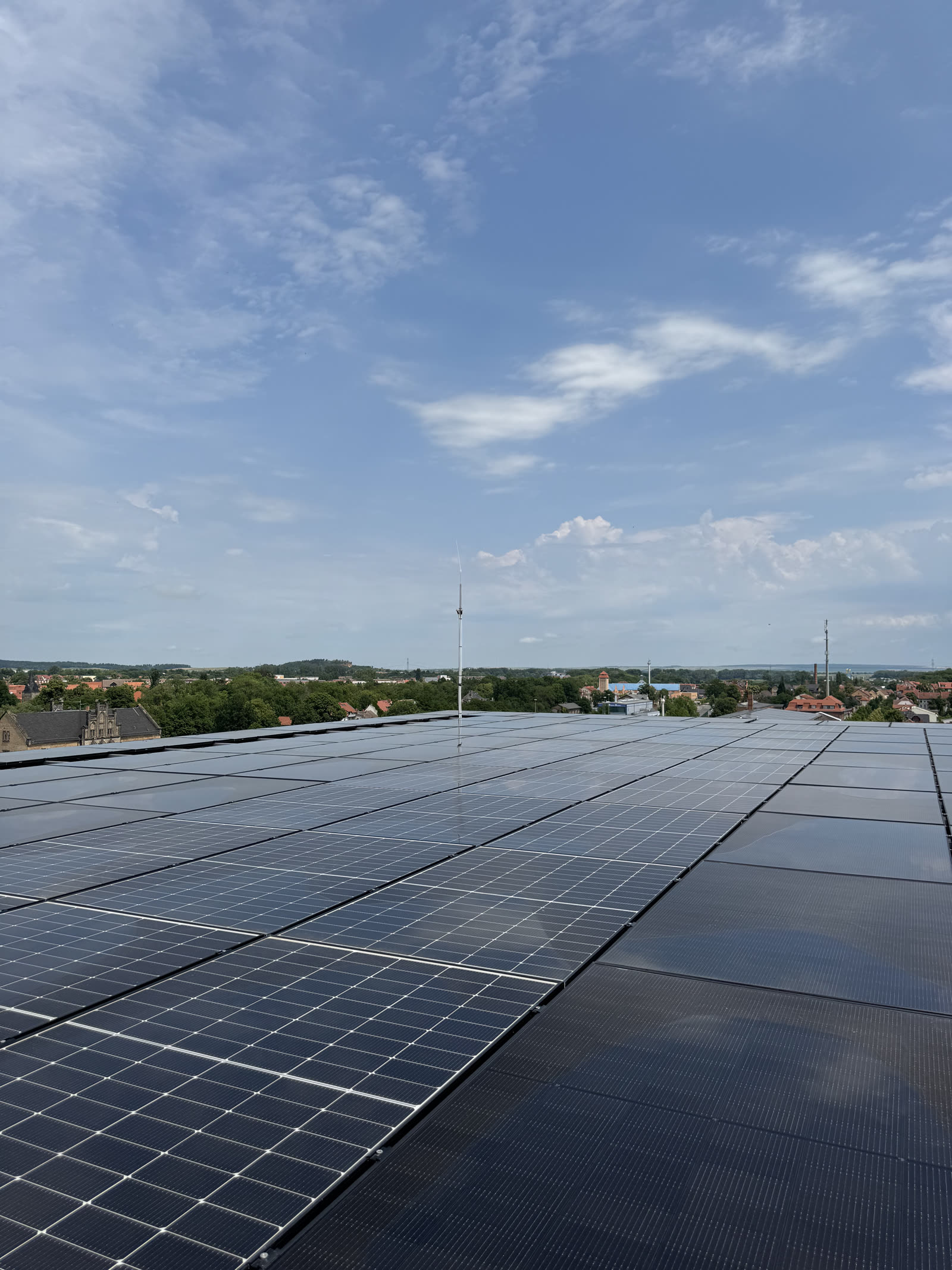

BESTAND · Dachfläche über die PV-Ebene zum HarzBESTAND

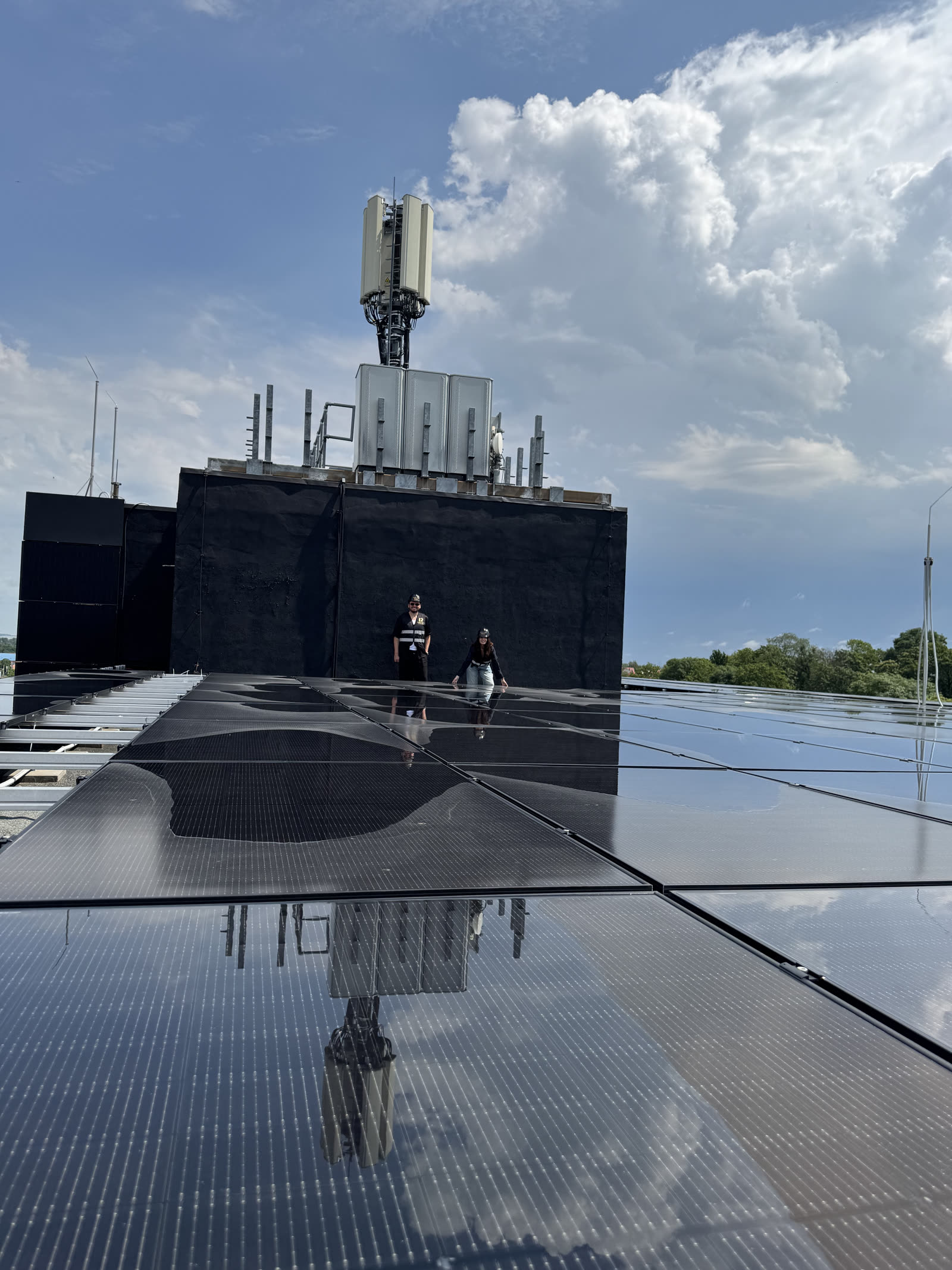

BESTAND · Mobilfunkanlagen auf dem KernBESTAND

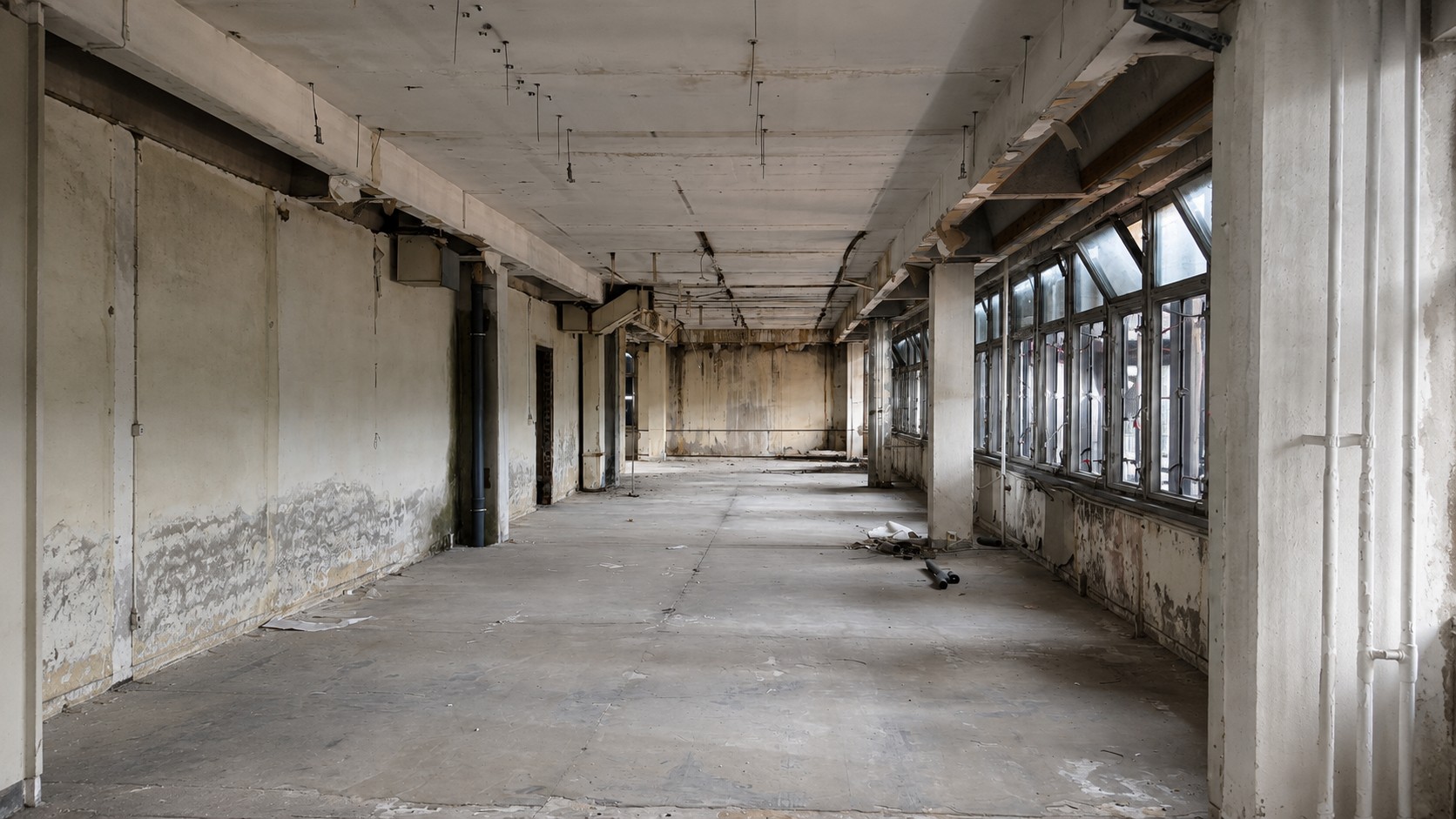

1. OG im Ist-Zustand, leerer RohbauBESTANDENTWURF

Was da ist. Was wir einbauen. Was Sie mitbringen.

Dasselbe Gebäude, als Kette gelesen. Die Linienart ist die Antwort, damit nichts einem Satz geglaubt werden muss.

  • Bestand
  • Unser Umfang, einzubauen
  • Kundenkonfiguration
  1. 01Netzanschluss1 MW bestehender Standortanschluss, gemessen, über die Kompaktstation im Freien.
  2. 02Transformator2 MVA vor Ort, der den Anschluss auf Niederspannung herunterspannt.
  3. 03NiederspannungsverteilungDie Hauptverteilungen, gerade im Einbau: Schienen gesetzt, Kabel eingezogen.
  4. 04Dedizierte KI-EinspeisungEin separater neuer Transformator für die KI-Stufe, auf der Auslegungsgrundlage 1,5 MW.
  5. 05USV und PDUKonditionierung und Verteilung zur Fläche. Die Topologie folgt der Verfügbarkeitsklasse, die ein Kunde vorgibt.
  6. 06DatengeschossZwei Obergeschosse im Ausbau: Einhausung, Kabelführung, Brandabschnitte.
  7. 07In-Row-KühlungLuft mit Warmgangeinhausung, bei den 13,6 kW/Rack, auf die das Layout ausgelegt ist.
  8. 08Racks und HardwareIhre. Beschleuniger, Dichte und Redundanz sind Kundenauslegung, und sie bestimmen, was die Ebene darüber werden muss.

Zu jeder Rack-Zahl gehört eine Dichte.

184 Stellplätze bei 13,6 kW

Aus dem Rack-Layout der beiden Datengeschosse gezählt, bei 2,5 MW IT im Ausbaufall 3 MW, unter der ~15-kW-Grenze für Luft mit Einhausung, daher In-Row-Kühlung.

Höhere Dichte, ausgelegt

Oberhalb dieser Grenze nimmt das Gebäude Flüssigkeit bis ans Rack, und die Zahl folgt dem Beschleuniger, den Sie vorgeben. Wir rechnen sie gegen Ihre Hardware.

Ein Megawatt Standortanschluss. Die Rechenleistung kommt danach.

Schritte, keine Summe.

  1. 01 · Bestehender Standortanschluss

    1 MW

    abgeschlossenEXISTING
    STATUS
    EXISTING
    EFFECTIVE
    08/2026
    SOURCE
    Project data sheet
    VERIFIED
    06.08.2026

    Über den bestehenden 2-MVA-Transformator.

  2. 02 · Dedizierter KI-Anschluss

    1,5 MW

    in ArbeitDESIGN BASIS
    STATUS
    DESIGN BASIS
    EFFECTIVE
    08/2026
    SOURCE
    Letter of intent, 08/2026
    VERIFIED
    15.08.2026

    Derzeitige Auslegungsgrundlage, über einen separaten neuen Transformator. Vorbehaltlich der Netzbestätigung.

  3. 03 · Ausbaufall

    3 MW

    geplantSUBMITTED
    STATUS
    SUBMITTED
    EFFECTIVE
    08/2026
    SOURCE
    Project data sheet
    VERIFIED
    09.08.2026

    Beim Netzbetreiber beantragt. Nicht bewilligt.

Die volle Rack-Hülle und die Auslegungsdichte gehören an das Ende dieser Abfolge, nicht an den heutigen Anschluss.

Das ProgrammDieses Gebäude ist der erste Schritt, nicht der Plan.

Der Kubus ist das kleinste und erste stehende Projekt von Black Vault, innerhalb eines Ausbaus auf 2 GW in Europa bis 2035 und eines Fünfjahresplans für 100 kleine Rechenzentren. Dieses Gebäude ist der Block in der Mitte.

1–3 MWQuedlinburgIn Entwicklung400 MWDeutschlandBis 2032· Ziel2 GWEuropaBis 2035· ZielNEUE ERZEUGUNG · KI · QUANTEN
Nicht massstäblich. Die zwei äusseren Ringe sind Entwicklungs-Pipeline, keine angebotene Kapazität.

100

Rechenzentren in Deutschland und Europa, je eine Gesellschaft

Zwei heute in Arbeit · Ziel · Stand 08/2026

Lesen Sie die Typenschilder selbst.

Vor allem, was auf dieser Seite als Bestand ausgewiesen ist, kann man stehen. Besichtigungen führen wir in Gruppen; sagen Sie uns, was Sie sehen müssen, und wir sagen Ihnen, was am Tag offen ist.

Klopstockweg 10a, Quedlinburg. Neunzig Minuten reichen für alles. Bringen Sie mit, wer unterschreiben muss.

BESTAND · 06/2026 · drei Telefonaufnahmen eines gewöhnlichen Rundgangs

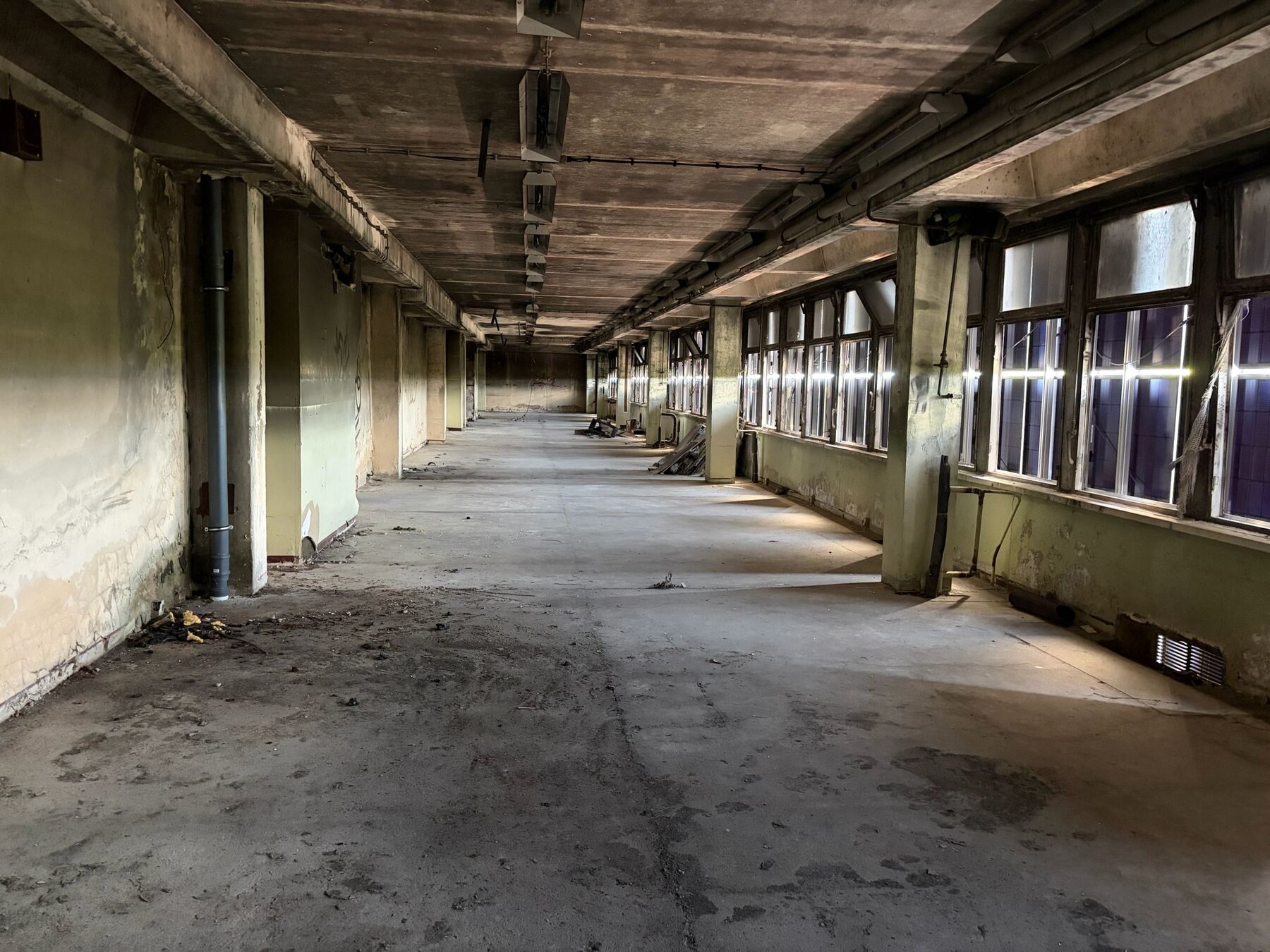

  • abgeschlossenDas Gebäude, alle sieben Geschosse
  • abgeschlossenDie Kompaktstation, Türen offen
  • abgeschlossenTransformator und Niederspannungsverteilung
  • abgeschlossenDer Batterieraum
  • abgeschlossenDie Photovoltaikfassade, von innen und aussen
  • abgeschlossenDas Dach, seine Antennen und seine Technik

Dokumentstatus · Revision 01 · Stand 07. August 2026
Technische Verantwortung: Engineering · Datenstand: 07.08.2026

Wohin sonst.

Der Rest der Website, samt dem, was eine Prüfung braucht, und dem, was das Gesetz verlangt.
